Bauverlauf

Kurzversion
  • 04.10.2011 Beginn des Aushubs. An den dunklen Schichten ist zu sehen, dass sich ab ca. 3m Tiefe ein nicht tragfähiges Gemisch aus Torf und Lehm befindet. Das Ammersee-Schwemmland lässt grüßen ... zumindest ist der Grundwasserpegel zu diesem Zeitpunkt niedrig.
  • 06.10.2011 Die Baugrube wird fertig. Um einen großflächigen Bodenaustausch zu vermeiden wurden Betonring mit einem Durchmesser von 1,5m am Baugrubenrand gesetzt. Diese sind 1,5 bis 1,8m tief, da erst in ca. 5m Tiefe tragfähiger Untergrund ist. Der Zwischenraum wurde mit Kies aufgefüllt und verdichtet.
  • 18.10.2011 Die Bodenplatte wird gegossen.
  • 28.10.2011 Der wasserdichte Keller steht.
  • 11.11.2011 Kellerdecke und Außenisolierung sind fertig.

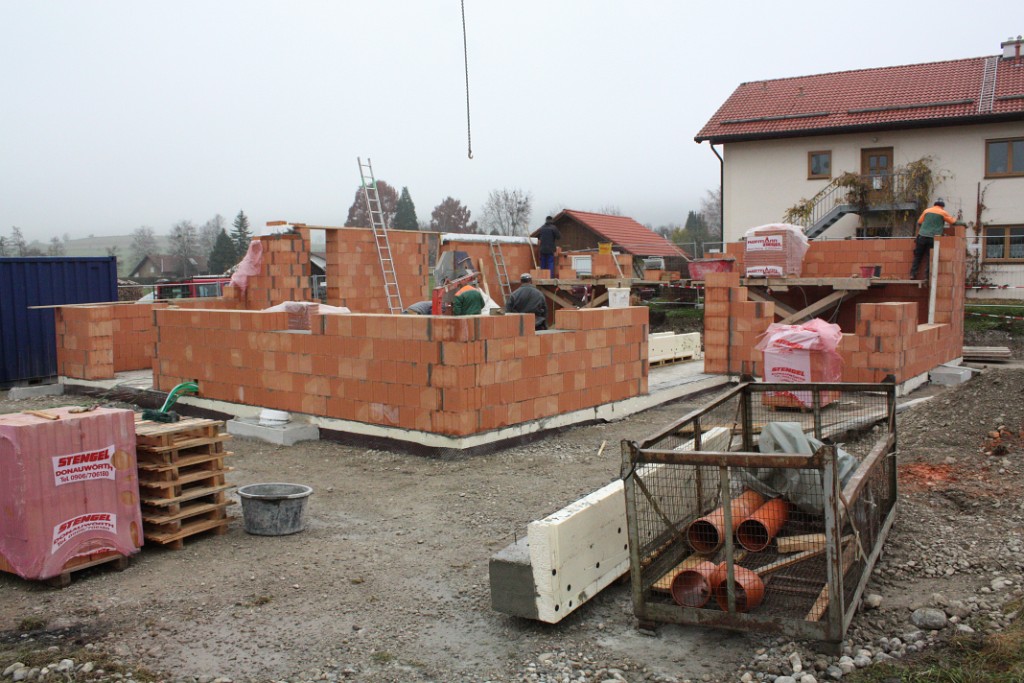

  • Erdgeschoß am 16.11.2011
  • Dachgeschoß am 30.11.2011
  • Am 08.12.2011 kam der Dachstuhl.
  • 22.12.2011 Die Fenster sind eingebaut. Rechtzeitig für den ersten Schnee ist der Bau dicht.
  • 10.01.2012 Der Innenausbau läuft.
  • 01.02.2012 Die Elektro- und Sanitär-Rohinstallation ist abgeschlossen.
  • 15.02.2010 Der Innenputz ist fertig.
  • 04.03.2012 Die Fußbodenheizung wird verlegt.
  • 17.03.2012 Der Estrich ist fertig.
  • 29.03.2012 Zwischenstand vor dem Richtfest: das Haus ist eingedeckt und die Garage steht.
  • 04.04.2012 Rote Ziegel ade - der Grundputz außen ist fertig.
  • 11.04.2012 Der Feinputz ist fertig.
  • 22.04.2012 ... Jetzt wird's bunt. Das Gerüst kam nach Fertigstellung des Außenanstriches weg.
  • 11.05.2012 Das Vordach kommt.
  • 29.06.2012 Einzug!
  • 18.07.2012 Der Garten nimmt "Gestalt" an - die Bodenfarbe müssen wir noch ändern ...
  • Ein Jahr nach Spatenstich sind alle Restarbeiten erledigt und wir haben uns auch schon richtig eingelebt.
  • Vielen Dank an alle die mitgeholfen haben, unseren Traum wahr werden zu lassen!
